Sonntag, 31. Juli 2016

...stein auf Stein (die 2.te), Obergeschoss vorbereitet

Donnerstags haben die Maurer nochmal fleißig Steine verbaut. Der Sockel ist jezt einmal rund ums Haus gesetzt.

Die schwarze Folie die unten mit Nägeln festgehalten wurde wird mit eingemauert und auf die Lage danach kommt nach jedem 3.ten Stein ein Lüftungsloch (damit eventuelle Feuchtigkeit zwischen Styropur und Klinker nach unten abfließen kann)

 Die Maurer haben uns gesagt wir sollen am besten hier "Fliegendraht" einbauen damit sich keinerlei Tiere (Mäuse!, Insekten und Co) einnisten können
Tipp: Wir haben dann die "Bienenbeißer" (heißen wirklich so :) ) gekauft und heute Vormittag eingesetzt. (50Stck für ca 75€)

Anschließend ging es im Obergeschoss weiter, zuerst die Verschalung für die Dusche danach die letzten Styropurplatten und Folie verlegen, alles verkleben und dann die Noppenplatten drauf.
An den Türen sollen Dehnfugen gelassen werden, also die Platten nach unten verkleben damit kein Estrich drunter laufen kann

Am Ende des Tages war das Obergeschoß dann fertig :D

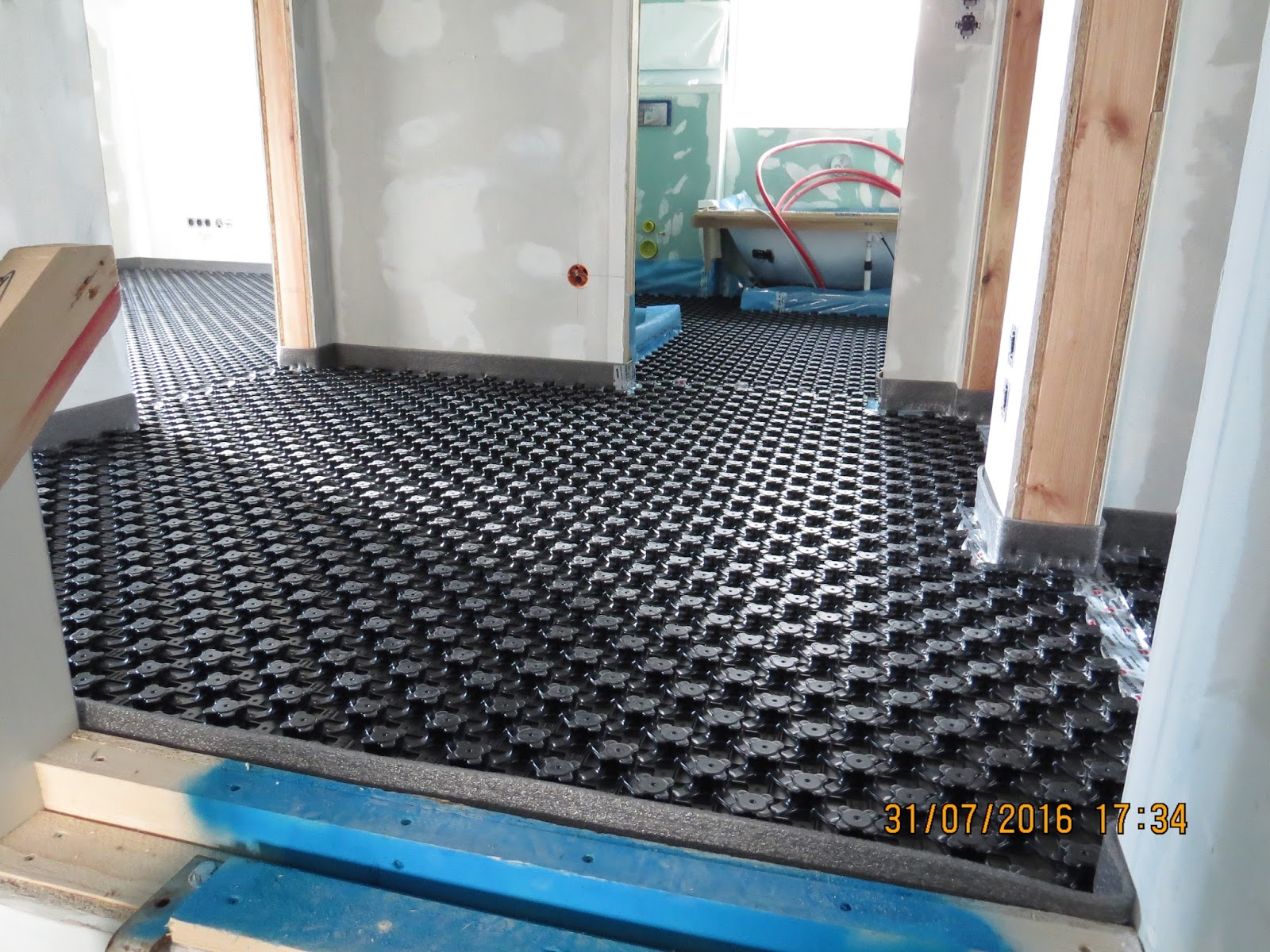

Blick "Rückseite"

die Lüftungslöcher

ein Bienenbeißer

so sieht das montiert aus
Mörtel wegkratzen

Bienenbeißer einsetzen

reindrücken, fertig :)

Verschalung der Dusche

Nach der ersten Lage (die Rohre mit Schüttung aufgefüllt)

erstmal fertig :)

hier sieht man die Dehnfugen

Mittwoch, 27. Juli 2016

Stein auf Stein....

Heute Früh um 7 sollte ich an der Baustelle sein. Und was war? erstmal Beine in den bauch stehen denn die Maurer kamen erst um halb acht....
Naja, Ruck zuck wurde alles aufgebaut (Betonmischer, Kreissäge, Regentonne mit Wasser gefüllt...) und dann ging es auch schon los.
Es wurde entschieden auf der Hausseite wo später mal die Garage hinkommen soll anzufangen.

Nachmittags haben wir dann oben weiter gemacht und auch das Elternschlafzimmer mit Styropur und Folie auszustatten... Abends haben wir uns nochmal Gedanken zu den Noppenplatten gemacht. Das Hat meinem Mann irgendwie keine Ruhe gelassen und er musste nochmal ausprobieren und hat dann gleich das erste Zimmer verlegt...

Tip: Es gibt immer 2 Seiten mit Vierecken und der Rest hat "Blumen". Man muss also diese Blumen immer auf die Vierecke klicken um die Platten miteinander zu verbinden.
Bevor man mit einem Raum anfängt also immer einmal gucken in welcher Ecke man anfängt damit man zu den anderen Seiten einfach einklicken kann...

Dienstag, 26. Juli 2016

wir bauen Schwimmbadzimmer ;)

Wir haben heute das Styopur (oder dur, keine Ahnung) für den Fußboden bekommen.

Leider war es reiner Zufall das ich an der Baustelle vorbei gefahren bin und gesehen habed as es einfach abgestellt wurde.
So musste mein Besuch kurzerhand helfen alles reinzubringen, da es vormittags bereits geregnet hatte und nachmittags auch wechselhaftes Wetter angesagt war.... (Nochmal vielen Dank an Elisa ;) )

Nachmittags habe ich dann das Obergeschoss gesaugt während Mein Mann mit seinem Papa bereits mit dem Randdämmstreifen und dem verlegen des Styropurs begonnen hat.

wir haben uns für fließestrich entschieden und daher 2 Rollen Dampfbremse gekauft, die wir auf die Trittschalldämmung verlegen und mit dem Randdämmstreifen verkleben. So stellen wir sicher das unter den Rohren für die Fußbodenheizung nacher alles dicht ist...

Die Folie lässt sich auf dem glatten Boden super auslegen (gerade zu Dritt). Während ich dann die erste Folie verklebt habe waren die beiden Männer schon fleißig im Zimmer nebenan am verlegen. So haben wir schon die ersten beiden Zimmer geschafft :)

Max` Zimmer

Soweit waren die beiden als ich fertig verklebt hatte

Dann hier auch verkleben

Montag, 25. Juli 2016

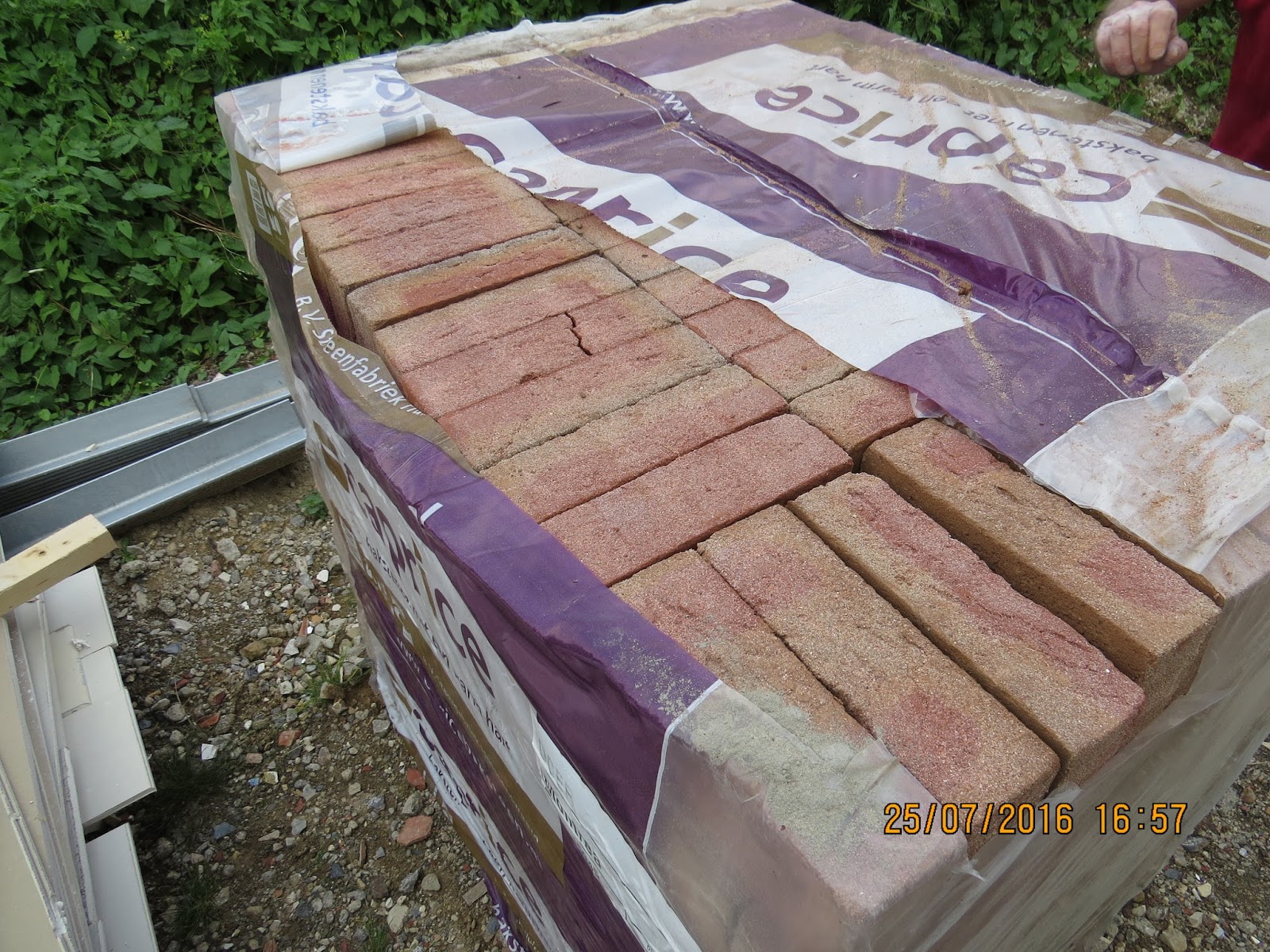

Die Steine sind da!!!

Unsere Klinkersteine wurden heute angeliefert!!! :D

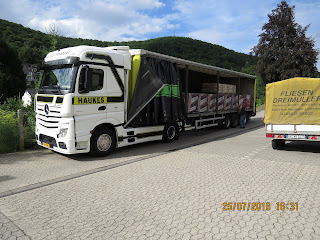

Ein sehr netter Niederländer kam heute mit einem großen lkw und hat uns 17!! Palletten Steine und nochmal 5 Palletten Mörtel angeliefert... Insgesamt 10200 Steine! 32,5 Tonnen Material! Wahnsinn, man kann sich gar nicht vorstellen das da wirklich sooo viele gebraucht werden...

Die Farbe ist super! Genauso wollte ich es haben :D

Den Tag über haben wir dann die letzten kleinen Arbeitenerl erledigt. Der HWR ist jetzt fertig geschliffen und grundiert, im Flur ist auch die Elektrik fertig.
Ich habbe dann schonmal angefangen durchzusaugen bevor wir die Styropor-/ Styrodurplatten (im Obergeschoß wohl nur Styropur unten aber festeres Material mit Aluminium beschichtet) - bitte verzeit mir wenn ich die beiden immer durcheinander bringe - und den Randdämmstreifen anbringen können.

Außerdem haben wir die Reste an Rigips und Dämmwolle unseren Fruenden Kathi und Patrick gegeben,d afür kam Kathi Mittags spontan mit ihrem Papa vorbei...

um die Farbe gut zu sehen haben wir mal reingespinxt :)

der Mörtel...

schön verteilt damit die Maurer nicht so weit laufen müssen...

Samstag, 23. Juli 2016

Trockenbau fertig!!!! Juhu

Nach langen warten hat sich endlich die Firma gemeldet die unseren Klinker verbaut. Wir haben die ganze Woche drauf gewartet.
Die Steine sollen nächste Woche Montag oder Dienstag geliefert werden und Mittwoch will der Trupp anfangen.
Ich muss also am Mittwoch um 7 Uhr früh auf der Baustelle sein... o.O.

Dann haben wir diese Woche das Styrodur angefragt und sogar ein Angebot bekommen das günstiger als das vom Estrichleger ist.
Also bestellt und bezahlt, soll auch dann nächste Woche geliefert werden.

Da also nächste Woche der Klinker kommt hab ich mich endlich ausgetobt und unsere (schon länger ausgesucht) Hausnummer, Briefkasten und das Klingelschild bestellt :D
Amazon sei dank war auch alles schnell geliefert....

Die Klingel haben wir auch direkt einmal angeschlossen um zu sehen das alles funktioniert und nächste Woche die Dose problemlos verbaut werden kann.

Ansonsten haben wir wieder einiges geschafft.... Die Diele wurde mit Rigips verkleidet, die Bautreppe einmal komplett abgebaut und hinter der Treppe OSB, Folie und Rigips angebracht, alles gespachtelt und geschliffen und grundiert.
Heute haben wir die Bautreppe wieder aufgebaut und die letzen Gipskartonplatten in der Decke des HWR verbaut! D.h. wir sind trockenbaumäßig fertig!!!! Der HWR ist schon gespachtelt und kann morgen abgeschliffen werden.
Jetzt fehlen nur noch ein paar Dosen (Elektro) in der Diele und Kleinigkeiten dann können wir mit dem Randdämmstreifen loslegen :D

Tip zur Treppe:  macht euch viele Bilder wie was verschraubt wird und markiert alle Einzelteile! (siehe Bilder). So war die Treppe in ca 3 Stunden abgebaut und auch der Aufbau hat ca 3 Stunden gedauert. Der Akkuschrauber hat ganz schön gelitten... Jetzt ist wieder alles an seinem Platz und die Treppe darf die nächsten Monate so stehen bleiben :) bis die "richtige" Treppe kommt

Im Obergeschoss haben wir eine Kante auf Fertighöhe eingebaut damit der Estrich (wenn er dann kommt) nicht überlaufen kann. Dadurch ist eine Stolperkannte entstanden (bis das Styrodur verlegt ist) die wir extra farblich markiert haben damit man beim rauf- und runtergehen nicht stolpert...

Treppe vor dem Abbau

alles beschriftet damit es später wieder da ankommt ;)
Unsere Klingel *stolzbin*

das Treppenhaus ohne Treppe

sieht ganz schön leer aus

blick nach oben

Lattung im  Technikraum fertig

Gipskarton fertig gespachtelt

da steht die Treppe wieder :)

Unsere Markierung

damit keiner stolpert....

Montag, 18. Juli 2016

und weiter geht's...

Heute hat mein Mann mit meinem Schwiegervater fleißig weiter gewerkelt...

Die Abwasserverrohrung sowie der Bodenabfluss im Technikraum, Lattung und Rigips in der Diele wurden erledigt.

Morgen geht es dann in der Diele/ Treppenhaus weiter...
Wahnsinn wie man jetzt jeden Tag sehen kann was man schafft. Das motiviert ungemein!!!

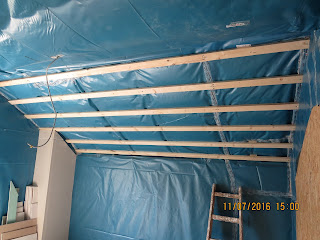

Lattung im Flur

Rigips an der Decke

Blick zum Treppenhaus

auch hier alles "gewickelt"

der Bodenabfluss

Waschmaschine und Trockner - Abwasser

Sonntag, 17. Juli 2016

Eine Woche, viele Fortschritte...

Mein Mann hatte sich diese Woche Urlaub geholt, damit wir wieder was geschafft bekommen... Jetzt ist die Woche rum (kam gar nicht vorher zum schreiben...)

Das stand diese Woche für die Zimmer im Obergeschoss auf dem Plan.
Wenn man dann einmal bei der Lattung den Dreh raus hat geht das sogar echt schnell von der Hand.
Also Kinderzimmer 1 und Büro hatten noch das ganze Programm vor sich:

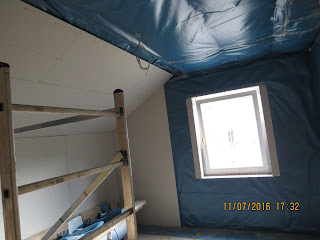

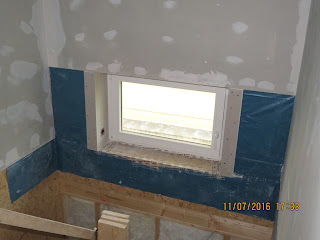

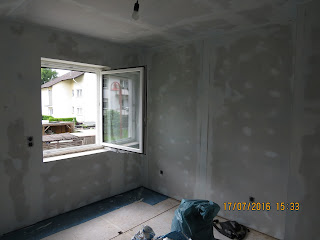

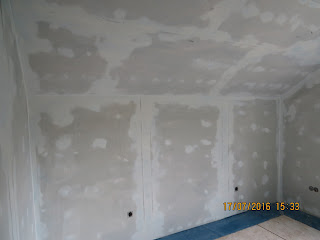

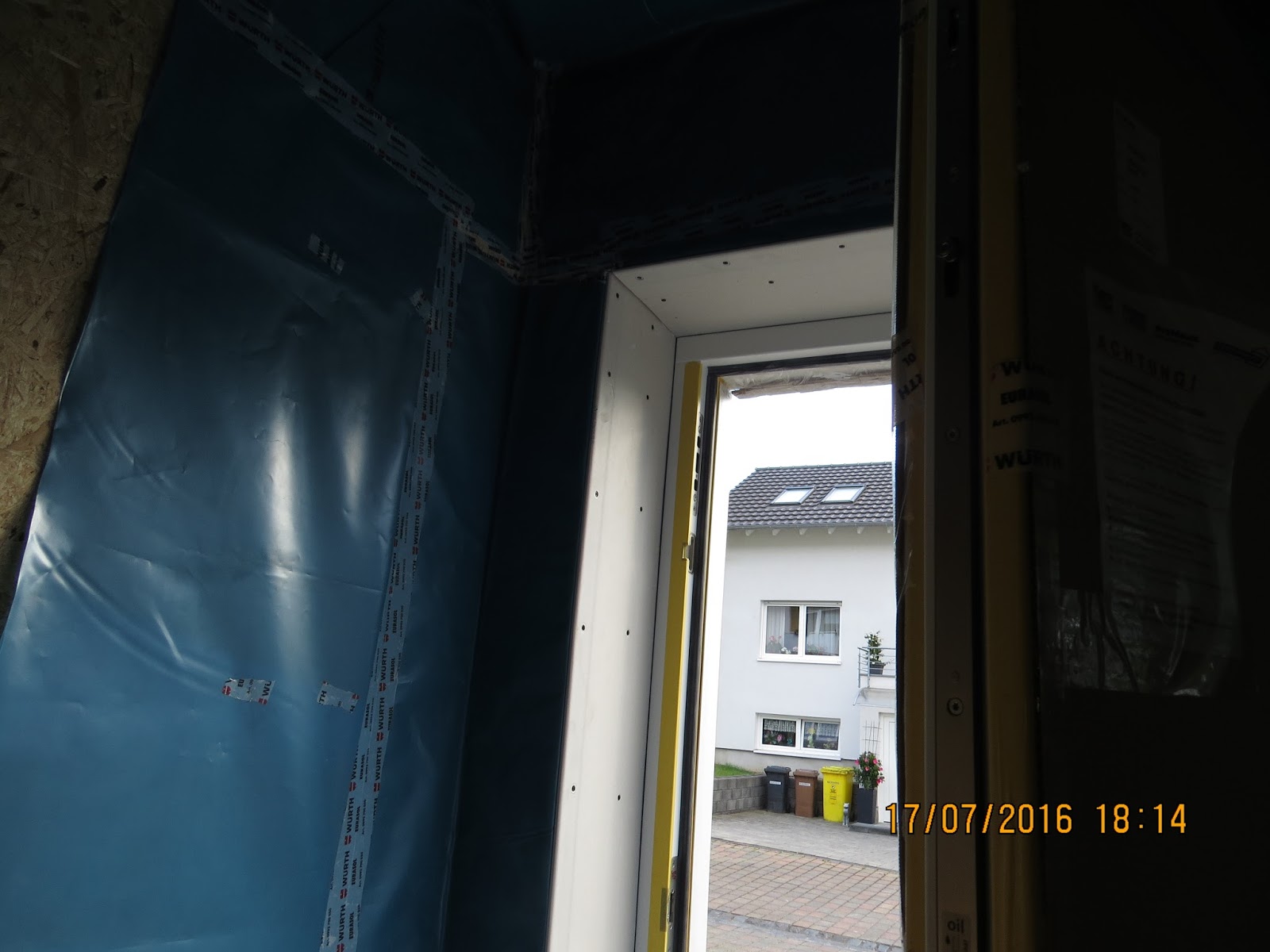

Faltecken an den Fenstern anbringen, Lattung der Schräge, Rigips an der Schräge, Lattung der Decke, Rigips an der Decke, Rigips an den Wänden, Spachteln (2x), Schleifen und Tiefgrund aufbringen

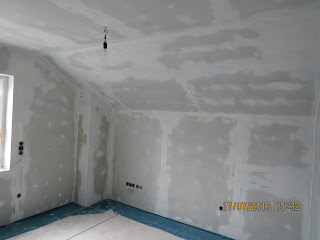

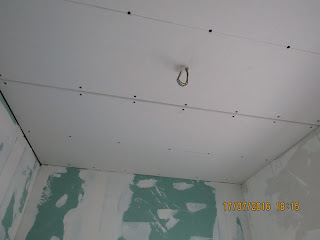

Im Zimmer der Zwillinge musste noch die Decke gespachtelt werden, anschließend das ganze Zimmer angeschliffen und der Tiefgrund.
 Den Tiefgrund habe ich heute in allen drei Zimmern und dem Flur aufgetragen (hab jetzt den Tennisarm... Muskelkater ruft schon ;) )
Zum Tiefgrund: Dieser ist bläulich und daher kann man während dem Auftragen (mit dem Quast) sehr gut sehen wo schon was aufgetragen ist. Vorher die Fenster abkleben!!!! Das Zeug geht nicht mehr runter und spritzt ungemein! (Tipp von meinem Schwiegervater)

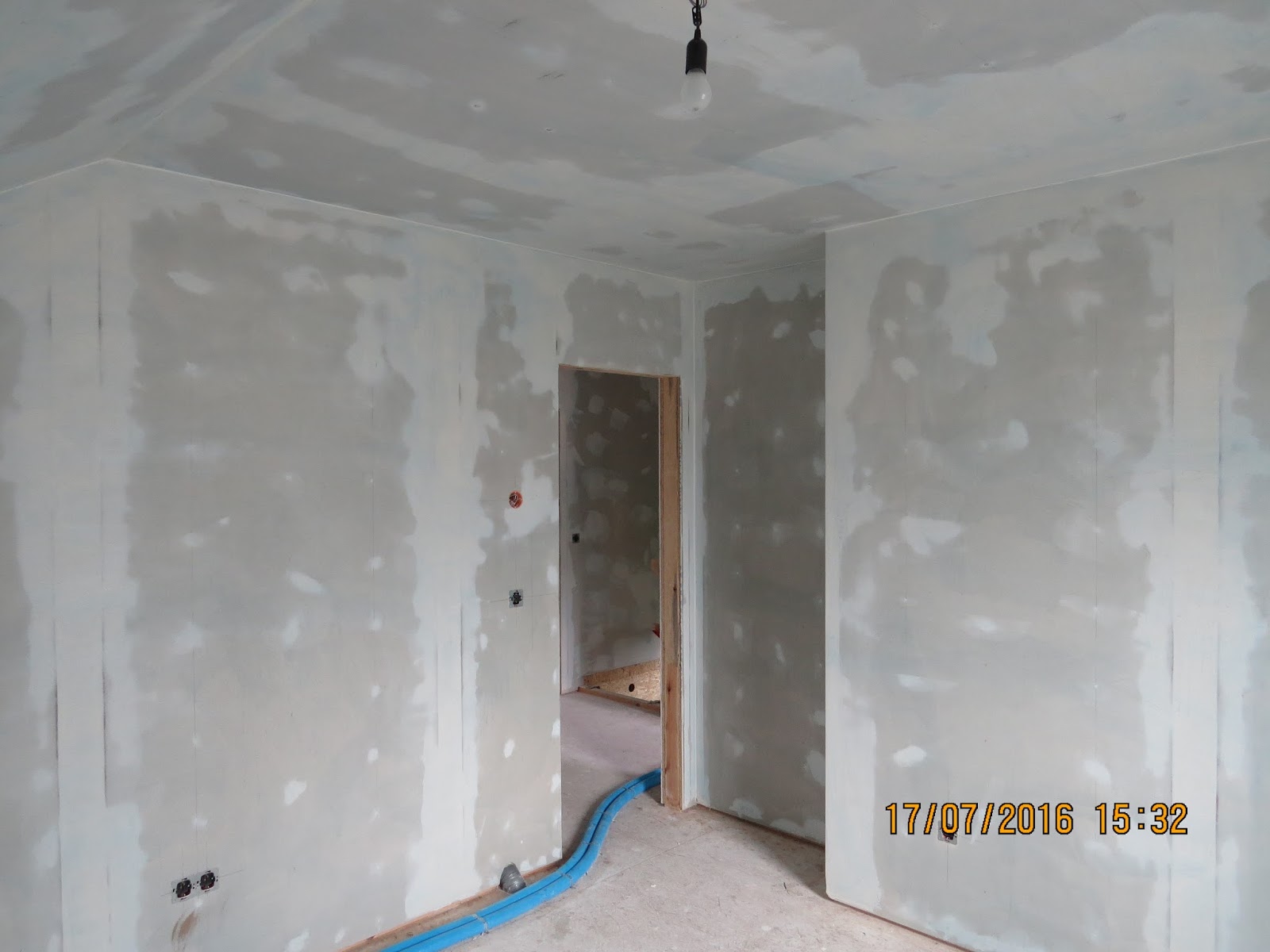

Aber: DAS OBERGESCHOSS IST FERTIG!!!, zumindest was den Trockenbau angeht.

Zusätzlich haben wir diese Woche noch den Stromzähler und die Wasseruhr bekommen. Die Verrohrung ist jetzt bis auf das Abwasser komplett fertig!!! :) Also alle Versorger haben die Zähler innerhalb einer Woche eingebaut! Wow

Im WC unten haben wir noch die Lattung an der Decke angebracht und die 2 Deckenplatten.
Die "Faltecken" für die Haustüre haben wir aus nomalen (9,5er) Platten gemacht, so lassen sie sich später mit den Alu-Schienen besser verspachteln und sind auch nicht so Stoßempfindlich...

Büro Lattung

Kinderzimmer Lattung

Faltecke Treppenhaus

Rigips im Büro

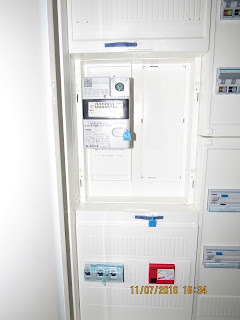

Stromzähler

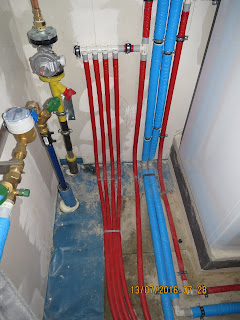

Verrohrung fertig :)

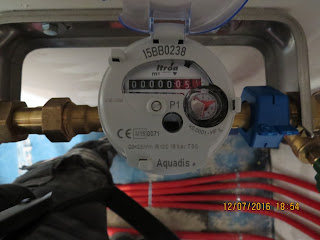

Die Wasseruhr

Kinderzimmer 1 fertig

Kind 1 (blick vom Kamin aus)

Büro fertig

Büro

Rigips an der Haustür

Decke im Gäste WC
